Predicción del riesgo de los proyectos basada en IA

Tabla 68. Disponibilidad

Free

Professional

Business

Enterprise


La predicción del riesgo de los proyectos basada en IA está disponible en las cuestas Business y superiores, y cualquier usuario puede habilitarla en Wrike Labs para su propia cuenta de Wrike. Se trata de una función experimental y, por consiguiente, puede tener errores, estar sujeta a cambios y se puede interrumpir su uso en cualquier momento. No dudes en utilizar los enlaces para realizar comentarios en Wrike Labs y, de este modo, hacernos llegar tu opinión acerca de esta función beta.

Descripción general

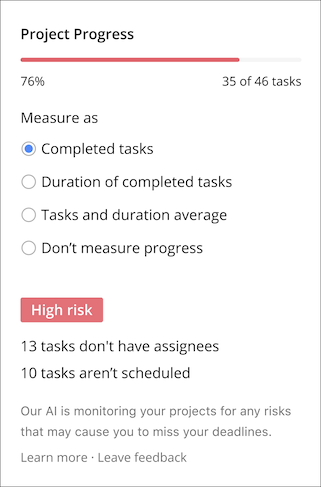

La predicción del riesgo de los proyectos basada en IA supervisa los proyectos para detectar todos los riesgos que puedan ocasionar el incumplimiento de los plazos y, después, asigna un nivel de riesgo (bajo, medio o alto). Las estimaciones basadas en IA reemplazarán a la versión anterior de los cálculos realizados en Situación del proyecto (codificación por colores). Puedes encontrar estas estimaciones en la ventana Progreso del proyecto en el panel de información del proyecto, la vista de tabla, el widget del panel de control del proyecto y los informes basados en el proyecto.

La evaluación de riesgos del proyecto tiene en cuenta una serie de factores, entre ellos:

  • complejidad del proyecto (el número de tareas, subtareas, subcarpetas y subproyectos, y la forma en que se organizan)

  • el número de tareas completadas y atrasadas

  • el número de asignados

  • la actividad de las tareas

  • los proyectos anteriores del propietario (si no se completaron a tiempo, puede aumentar el riesgo previsto)

Nota

La información sobre riesgos del proyecto también se puede compartir con un usuario mediante el motor de automatización de Wrike.

Información importante

Para obtener las estimaciones de los riesgos, necesitas hacer lo siguiente:

Antes, la situación del proyecto se basaba en un cálculo sencillo. Con el uso de la predicción de riesgos en proyectos de IA, un proceso de aprendizaje automático te ofrece una estimación de riesgos más completa según docenas de factores actuales e históricos asociados con tus proyectos.

Ten en cuenta que la evaluación del progreso del proyecto (un porcentaje) no varía. La codificación por color depende del proyecto. Todos los usuarios verán el estado de la situación del proyecto anterior o una nueva versión con una estimación del riesgo en caso de que esta función esté habilitada para sus proyectos.

Si la IA detecta riesgos, te ofrecerá entre 1 y 3 resúmenes de ellos en la ventana Progreso del proyecto, para que puedas analizar estos problemas potenciales y solucionarlos. (Por ejemplo, podría indicarte 12 tareas atrasadas).


Información sobre el riesgo de un proyecto

Solo podrás obtener las estimaciones de riesgos del proyecto para:

  • Tus proyectos o los proyectos de los propietarios de la cuenta que también tengan habilitada esta función.

  • Los proyectos activos que incluyan criterios que permitan calcular los riesgos, como la duración, la fecha de inicio, la fecha de finalización, etc. (los subproyectos y las tareas no necesitan tener fechas de inicio y finalización).

  • Los proyectos con el Progreso del proyecto activado

Mientras más precisos y actualizados sean los detalles de los proyectos (fechas de inicio y finalización, estado, información de las tareas del proyecto, etc.), más exactas serán las predicciones de riesgos. El riesgo del proyecto se calcula cada vez que realizas cambios en los proyectos o las tareas incluidos en tus proyectos, y se mostrará transcurridos un par de segundos.

Los proyectos que no cumplen estos criterios se etiquetan como Sin valorar y se marcan en gris.

La predicción de riesgos de los proyectos consta de un nivel (bajo, medio o alto) y de un color correspondiente que se puede ver en la ventana Situación del proyecto:

  • Riesgo bajo: verde

  • Riesgo medio: ámbar

  • Riesgo alto: rojo
