La prédiction des risques des projets basée sur l'IA est disponible sur les comptes Business et supérieurs, et elle peut être activée à partir de Wrike Labs par tout utilisateur pour son compte Wrike individuel. Il s'agit d'une fonctionnalité expérimentale qui peut donc présenter des erreurs ; elle est susceptible d'être modifiée et peut être interrompue à tout moment. N’hésitez pas à utiliser les liens de commentaires sur Wrike Labs pour donner votre avis sur cette fonction bêta.
La prédiction des risques des projets basée sur l'IA surveille vos projets afin de détecter tout facteur risquant de vous faire manquer vos échéances, puis attribue un niveau de risque (faible, modéré ou élevé). Les calculs de l'IA remplaceront la méthode précédente d'évaluation de la santé du projet (code couleur). Vous trouverez ces estimations dans la fenêtre Progression du projet dans le panneau d'informations du projet, la vue Tableau, le widget du tableau de bord du projet et les rapports basés sur le projet.
L'évaluation des risques des projets prend en compte un certain nombre de facteurs, notamment :
la complexité du projet (le nombre de tâches, de sous-tâches, de sous-dossiers et de sous-projets, et la façon dont ils sont structurés)
le nombre de tâches terminées et en retard
le nombre de chargés de mission
l'activité de la tâche
les projets antérieurs du propriétaire (s'ils n'ont pas été achevés à temps, cela peut augmenter le niveau de risque)
Il est également possible de partager ces informations sur le risque des projets avec un utilisateur via le moteur d'automatisation de Wrike.
Pour obtenir une estimation des risques, vous devez
Activer la prédiction des risques des projets basée sur l'IA dans Wrike Labs.
Activer Progression du projet dans les projets concernés.
Auparavant, la santé des projets était basée sur un simple calcul. La prédiction des risques des projets basée sur l'IA permet une approche d'apprentissage automatique offrant une estimation plus complète des risques, en fonction de dizaines de facteurs actuels et historiques associés à vos projets.
Sachez que l'évaluation de la progression d'un projet (en pourcentage) reste la même. Le codage par couleur varie en fonction du projet. Les utilisateurs verront soit le statut précédent indiquant la santé du projet, soit une estimation du risque, selon la nouvelle méthode, si la fonctionnalité a été activée pour leurs projets.

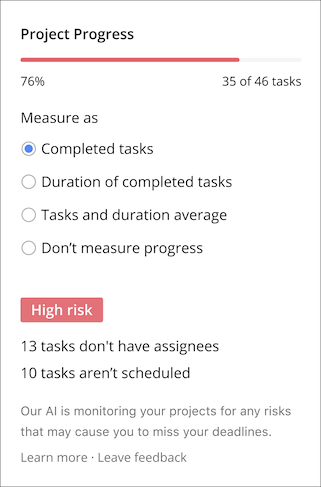

Si l'IA décèle un risque, elle vous en fourni 1 à 3 résumés dans la fenêtre Progression du projet, afin que vous puissiez examiner ces problèmes potentiels et les résoudre. (Par exemple, elle pourrait vous indiquer que 12 tâches sont en retard.)
Vous obtenez uniquement l'estimation des risques des projets pour :
Les projets dont vous êtes propriétaire, ou les projets des propriétaires de comtes, ayant également activé cette fonctionnalité.
Les projets actifs dont les critères permettent de calculer les risques, tels que la durée, la date de début, la date de fin, etc. (il n'est pas nécessaire que les sous-projets et les sous-tâches aient des dates de début et de fin).
Les projets ayant l'option Progression du projet activée
Plus les données de vos projets sont précises et à jour (dates de début et de fin, statut, informations sur les tâches du projet, etc.), plus les prévisions de risque seront précises. Le risque d'un projet est calculé dès que vous effectuez des modifications à des projets ou des tâches du projet et est visible après quelques secondes.
Les projets qui ne répondent pas à ces critères sont étiquetés Non évalué et apparaissent grisés.
La prédiction des risques d'un projet consiste en un niveau (faible, modéré ou élevé) et une couleur correspondante que vous pouvez observer dans la fenêtre Santé du projet :
Risque faible - Vert
Risque modéré - Orange
Risque élevé - Rouge
